每天三班倒施工,解决瑞安路堵水问题
近日,由市市政设施维护管理处(以下简称市政维护处)施工的瑞安路文昌会议中心的排水管网应急抢险项目,经过我处每天三班倒不停歇地施工,终于于近日解决了该路段排水管网积水反冒的问题。
瑞安路排水管网抢险项目施工
近段时间以来,瑞安路文昌会议中心的路段逢雨容易出现积水现象。经过市政维护处工作人员前期勘查发现,原来是瑞安路文昌会议中心前污水管道存在管道破损和局部堵塞的情况,遇到下雨时,管道不能满足排水的需要。由于排水不畅,致使周边排水管网水位提高,如不及时抢修,还可能存在损坏路基的情况。为解决该路段的排水问题,我处报住建局批准,把该工程列入应急抢险项目进行施工。

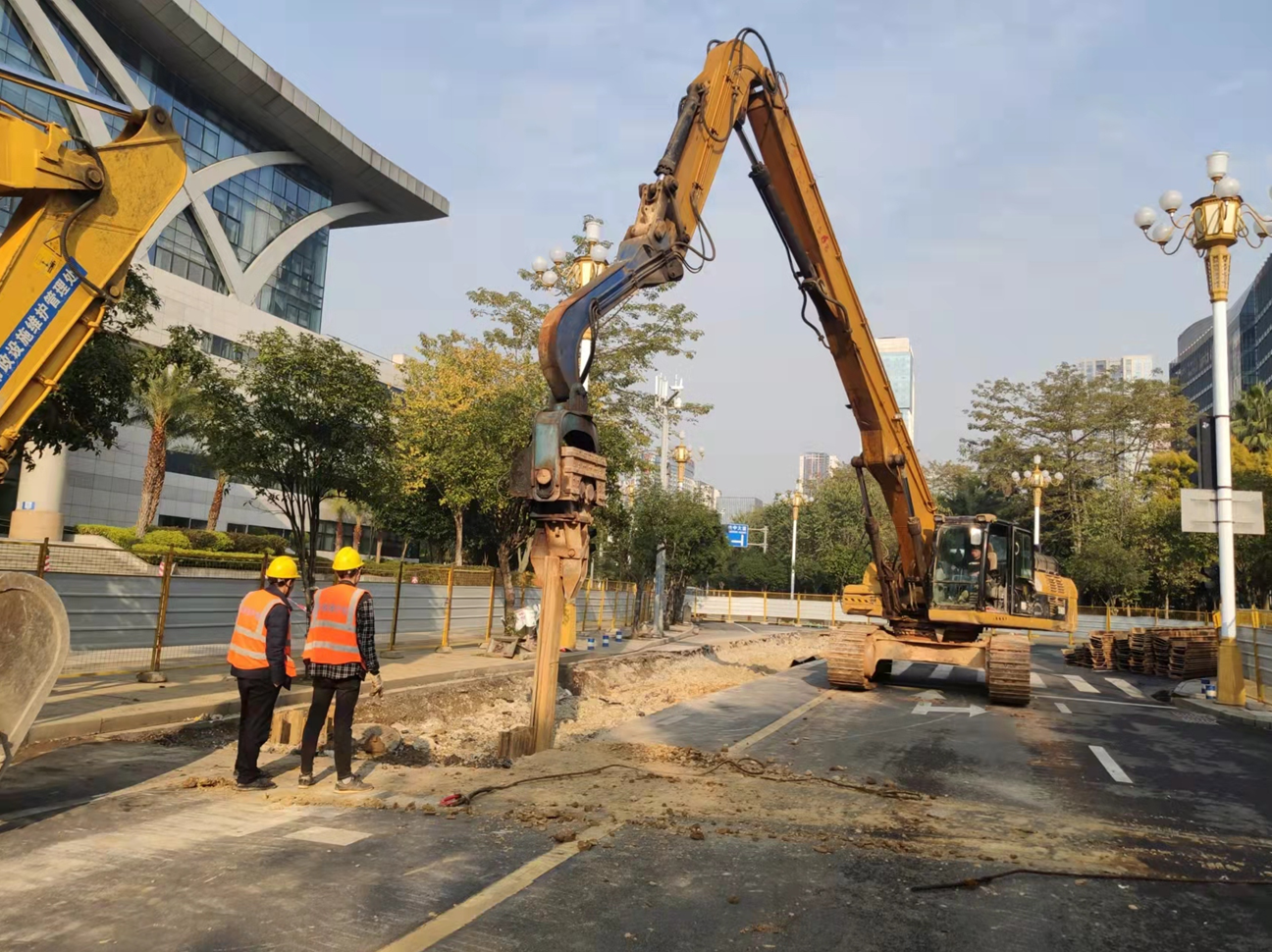

施工现场图一
2月25日,市政维护处施工人员和施工机械开进瑞安路施工点。按照图纸设计,我处的施工人员对瑞安路文昌会议中心前排水堵塞点路面进行开挖,长度100米,深度5.8米,开挖土方580立方米。我处统筹安排,采取24小时不间断施工作业,为确保深基坑施工安全,设立9米高拉森钢板桩支护墙100米,更换直径600毫米Ⅲ级钢筋混凝土承插口管,及时回填级配碎石,恢复水泥稳定碎石基层,恢复沥青结构层,以最快速度完成施工作业,尽量减少对车辆通行的影响。
施工现场图二
经过半个月的努力,该施工项目于近日全部完工,经通水试验,该路段排水管网水流迅速,水位提高及反冒的情况消除,还广大市民一个安全舒适的出行环境。
